ホームページ制作の期間について、最初に結論を言います。コーポレートサイト規模の標準的な制作期間は1.5〜3ヶ月ですが、この半分以上は「依頼側の準備が揃うのを待つ時間」です。制作の作業そのものより、原稿・写真・意思決定をどう揃えるかが、期間短縮の主戦場になります。
この記事は、フリーランスの制作者が工程ごとの期間の目安と、依頼側が準備すべきことを逆算で整理したものです。次の3つが要点です。
- 工程は「ヒアリング→見積→ワイヤー→デザイン→コーディング→検証→公開」の7段階
- 標準的な総期間は1.5〜3ヶ月。LPなら2週間〜1ヶ月、大規模ECは3〜6ヶ月以上
- 期間が延びる原因は、工程ではなく依頼側タスクの遅れ(原稿・写真・決裁)が大半
なお、予算の目安は費用相場の記事で、依頼前の確認事項は発注前チェックリストの記事で解説しています。本記事の内容でスケジュールを組みにくい場合は、お問い合わせフォームから相談可能です。
制作の流れ: 7工程と期間の目安
依頼から公開までの工程と、各工程の期間の目安を整理します。数値は制作会社CENTEREDの解説(「ホームページ制作にはどれくらいの期間がかかる?制作の流れ」、2026年9月取得)に基づく目安です。
| 工程 | 期間の目安 | 依頼側のタスク |
|---|---|---|
| 1. 依頼先の選定 | 2週間 | 相場の把握、候補のリストアップ、相見積もり |
| 2. ヒアリング | 2週間 | 目的・予算・更新体制の説明(発注3-2-1) |
| 3. 見積・企画提案 | 1〜2週間 | 見積書の内訳確認、契約判断 |
| 4. ワイヤーフレーム | 2〜3週間 | サイトマップの確認、掲載内容の確定 |
| 5. デザイン | 2週間〜1ヶ月 | カンプへのフィードバック、修正の意思決定 |
| 6. コーディング | 2週間〜1ヶ月 | 原稿・写真の最終納品 |
| 7. 検証・公開 | 1週間 | 実機確認、サーバー・ドメインの手配 |
サイトの種類別の総期間の目安は次の通りです。
- LP(1ページ): 2週間〜1ヶ月
- コーポレートサイト(10ページ前後): 1.5〜2ヶ月
- 集客を重視したサイト: 2〜3ヶ月
- 大規模EC: 3〜6ヶ月(仕様によっては半年〜1年)

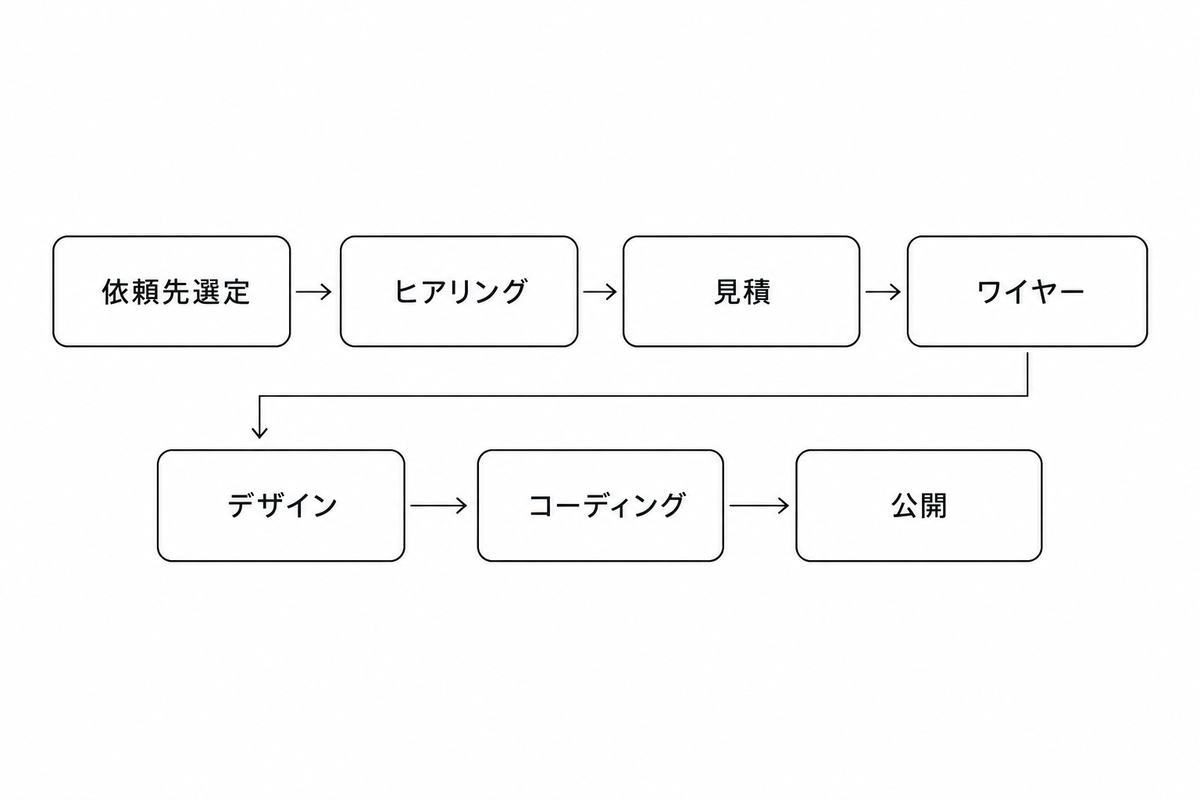

「2〜3ヶ月」という数字だけ見ると長く感じますが、内訳を見ると制作側の純作業(デザイン+コーディング+検証)は全体の6〜7割で、残りは選定・ヒアリング・確認待ちの時間です。7工程の流れと期間の目安を図にまとめると、次のようになります。

工程の途中で依頼側のタスク(原稿・写真・確認)が入るため、表の期間は「制作側が待つ時間を含んだ単純作業時間」ではありません。次のセクションで、この待ち時間をどう減らすかを解説します。
期間が延びる原因は、ほぼ「依頼側タスク」
制作側の視点から正直に書くと、スケジュールが遅れる案件の原因は、ほぼ次の3つに集約されます。
原因1: 原稿が揃っていない。 制作側はデザインの前に「どのページに何を書くか」を確定する必要があります。原稿が後回しになると、ワイヤーとデザインの両方が固まらず、工程が直列に遅延します。公開日から逆算して、デザイン着手の2週間前までに原稿を確定させるのが安全です。
原因2: 写真・素材の準備。 会社の写真がスマホ撮影の古いものしかない、ロゴがAIデータで残っていない——こうした素材まわりの確認は忘れがちですが、デザイン着手の条件です。使える写真の棚卸しは、見積もり段階から始めてください。
原因3: フィードバックの決裁が遅い。 カンプの確認コメントが出るまで1週間かかると、その分だけ全工程が後ろにずれます。修正は「誰が最終判断するか」を1人に決めておくのが最短です。複数人で合議する場合も、窓口を1人に絞ってまとめて返すのが工程を守るコツです。
逆に言えば、この3つを事前に揃えている案件は、目安より短く終わります。準備の進め方に迷う場合は、ヒアリング前の相談から始めても問題ありません。
期間を短縮する3つの正しい方法
- 要件を固めてから依頼する: 目的・予算・更新体制(発注3-2-1)が決まっていると、ヒアリングと企画提案の往復が1〜2週間短くなります
- 構成(サイトマップ)を自分で案として持つ: 深い議論は不要です。「ホーム/会社概要/サービス×2/実績/お問い合わせ」程度の紙1枚で構いません。これがあるとワイヤー工程が早く収束します
- 更新頻度に合わせてCMSを外す: 更新が月1回未満ならCMS構築の工数をまるごと省けます。WordPressをやめて静的化した実例のように、構成をシンプルにすることが最短ルートになるケースもあります
逆に、次の方法は期間を延ばします。
- 公開日だけ決めて要件を後回しにする
- デザインカンプを見てから内容(原稿)を考え始める
- 判断者を決めないまま全員の合議で進める
公開後まで含めた現実的なスケジュール例
コーポレートサイト(10ページ前後)を3ヶ月で作る場合の逆算例がこちらです。
- 〜4週間前: 依頼先の選定・見積・ヒアリング(原稿の骨子を並行して作成)
- 4〜6週間前: ワイヤーフレーム確定(原稿の全文を完成させる)
- 6〜10週間前: デザイン・コーディング(写真素材を確定、フィードバックは3営業日以内)
- 10〜12週間前: 検証・修正・公開(サーバー・ドメインはこの段階で手配済み)
この表で重要なのは、デザインが始まる前に原稿を終えている点です。「デザインができてから文章を書く」と考えると、往復が増えて必ず遅れます。
よくある質問
Q. ホームページ制作は最短どのくらいでできますか?
LPなら最短2〜3週間、コーポレートサイトでも準備が完全に揃っていれば1ヶ月程度は可能です。ただし短縮できるのは「確認待ちの時間」と「準備の遅れ」だけです。デザインとコーディングの純作業を削ると品質が落ちるため、そこは削らないのが結果的に安上がりです。
Q. 原稿は自分で書くべきですか?
費用を抑えるなら自分で書くのが正解です(コンテンツ費は見積もりの大きな項目です)。書けない場合は文章作成を含む提案を受けられますが、別料金になるのが一般的です。費用相場の記事で内訳の読み方を確認してください。
Q. 急ぎの案件は断られますか?
制作側の状況次第です。ただし「通常より短い納期」は、他の案件のスケジュールを調整するコストがかかるため、費用が上がるか品質の調整案を提示されることが多いです。急ぎの場合は、削れる範囲(ページ数・機能)を先に決めて相談するのが早いです。
Q. 公開後の更新はどのくらいの頻度で頼むべきですか?
更新の目的次第です。採用情報や実績の追加なら数カ月に1回で十分なケースが多く、その場合は都度見積もりか月額保守のどちらでも構いません。逆に月1回以上の更新を続けるならCMSの導入を検討する段階です。
Q. 依頼先の選定だけで2週間もかかるのですか?
比較に必要な時間として標準的です。ただし3社の相見積もりを取るだけなら1週間程度に短縮できます。発注3-2-1を先に固めておけば、候補への質問が一点集中できるためです。
まとめ: 期間は「準備の逆算」で決まる
- 標準期間は1.5〜3ヶ月(LPなら2週間〜1ヶ月)。内訳の6〜7割以降は確認と準備の時間
- 遅延の原因は原稿・写真・決裁の3つ。デザイン着手までに原稿を終える
- 短縮の正道は要件の明確化と構成案の用意。純作業の削減は品質を落とす
公開希望日から逆算した準備スケジュールが必要な場合は、お問い合わせフォームから希望日と現在の準備状況をお知らせください。現実的なタイムラインの相談に乗ります。
